為深入貫徹落實習近平總書記重要講話精神,統籌做好疫情防控和經濟社會發展的工作,路橋公司近150名黨員干部從1月23日火神山醫院搶建開始,到實現各大重點工程復工復產,精準穩妥、扎實推進,在這場全力打贏新型冠狀病毒防疫阻擊戰中,用市政人的豪情壯志抒寫著國企的擔當。
高站位強化組織領導,凝聚共克時艱的強大能量
路橋公司黨委堅決扛起防控疫情的重大政治責任,把疫情防控工作作為當前最重要的工作來抓。及時成立由公司領導班子組成的疫情防控領導小組,設置火神山、方艙醫院、下沉社區、紅十字會等7個專責組,通過現場碰頭會、視頻會議,及時研究部署疫情防控和復工復產工作,切實做到守土有責、守土盡責。
廣大黨員干部職工,不論職務、不分男女、不懼風險,勇?lián)姑x無反顧沖在第一。前后共組織近400人次管理人員、3853人次作業人員,形成齊心協力打贏疫情防控阻擊戰的強大合力,高質量完成火神山醫院、武漢體育中心方艙醫院、大澗口沌口方艙醫院、軍山方艙醫院、唐家墩社區隔離點、蔡甸袁家臺隔離點、龍陽湖社區、十大家社區、紅十字等防疫任務。
根據湖北省防疫指揮部下發的疫情中低風險地區可逐步復工復產的通知,路橋公司黨委迅速反應,3月初立即召開黨委會部署復工復產計劃安排,按照“先省外、后省內、再市內”、“一項目一方案”的總體要求,逐步實現武陽高速、公安207項目、襄陽泵站、竹山蒼浪河大橋、臨潁外環線PPP項目的復工復產。
全方位攻堅復工戰場,形成整體聯動的工作格局
路橋公司黨委按照上級黨委部署,要求各復工項目要確保做到防控機制、員工排查、設施物資、環境消殺、安全生產“五個到位”。武漢市外各大工程均按照要求,全面實現復工復產,通過遠程監控,可在武漢實時看到各大工地施工形象,“智慧+工地”為完成2020年路橋公司各項工作目標奠定了良好的基礎。
武陽高速作為省、市和集團公司重點工程,自2020年1月23日開始停工。該項目作業人員作為火神山醫院搶建的主力軍,在隔離期間,項目部通過視頻會議,對項目復工資源、復工政策與批復流程、疫情防護方案編制等工作進行布置,形成復工情況定期匯報機制。通過與當?shù)卣?、項目公司反?fù)溝通,3月21日,該項目鄂州段被準予復工。項目部立即組織動員,做好復工手續報批及人員設備調配。目前,項目鄂州段各類管理及作業人員進場17人,已開始K20拌和站填土施工。武漢段各類管理及作業人員進場36人,已完成項目經理部駐地、K5梁場、K8梁場及拌和站消殺作業,現場消防用電設施安全隱患排查。
(圖/武陽項目工人駐地進行消殺)
(圖/武陽項目部辦公生活區進行消殺)

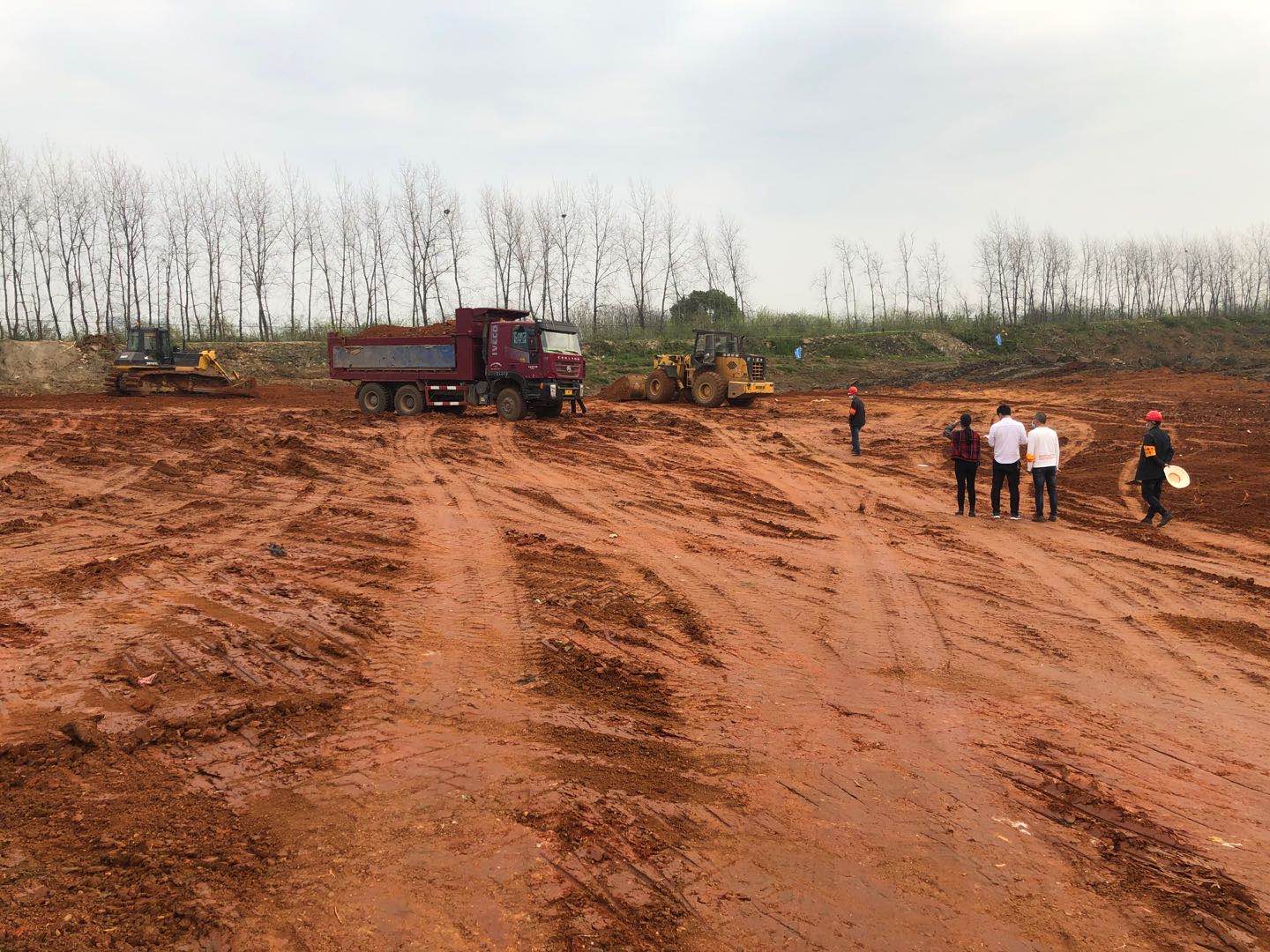

(圖/武陽項目現場)
207國道公安縣埠河至南平段改建工程自2020年1月22日開始停工。公安207國道項目部一方面積極組織黨員骨干參加全市方艙醫院建設,一方面始終與項目所在地交通局、建設協調指揮部分管領導保持聯系,及時掌握復工人員準入信息。通過努力,第一批返崗人員于3月15日到位。目前,項目全體人員已經到位,工區作業人員進場163人,為全面復工復產提供保障。人員到崗后,項目部嚴格落實實名制登記,做好每日體溫監測和辦公生活區“消殺”,及時協調縣防疫指揮部和定點醫院,進行CT以及核酸排查工作,筑牢防疫“堤壩”。目前,項目施工現場材料、設備準備充足,綜合生產能力已恢復到正常施工水平的45%。
(圖/公安項目部辦公生活區進行消殺)
(圖/公安項目進行員工體檢)
(圖/公安項目召開復工復產大會)
(圖/公安項目現場圍堰施工)
(圖/公安項目現場圍堰施工)
襄陽泵站項目自2020年1月22日起開始停工,近期疫情得到有效控制,襄陽地區已確定為低風險地區。該項目于3月17日獲得地方防疫部門復工批復后立即組織人員進場,目前,管理人員到崗18人,工區管理人員進場12人,作業人員進場23人,挖掘機、推土機等大型設備已進場施工。復工后已完成迎旭門泵站出水箱涵7#段土方開挖、自排箱涵土方回填、主體泵房側墻鋼筋除銹等工作。項目部有信心在汛期來臨前確保丹江路泵站順利完成2#泵房交驗,確保丹江路順利度汛。
(圖/襄陽項目現場進場掃碼登記個人信息)
(圖/襄陽項目現場進行消殺)
竹山交通基礎設施PPP項目自2020年1月23日開始停工。3月份接到當?shù)匾咔榉揽刂笓]部準予復工的文件后,項目部立即組織動員及復工手續報批工作,并計劃于3月20日正式復工。目前,項目部管理人員進場16人,工區管理人員進場21人,作業人員進場45人,合計82人,后續人員陸續進場。同時,已完成滄浪堵河大橋安全及交底、現場消防用電設施安全隱患排查、花西路安裝護欄。滄浪堵河大橋樁基正常施工,綜合生產能力已恢復到正常施工水平的80%。
(圖/竹山項目辦公生活區進行消殺)
(圖/竹山項目現場進行安全教育)

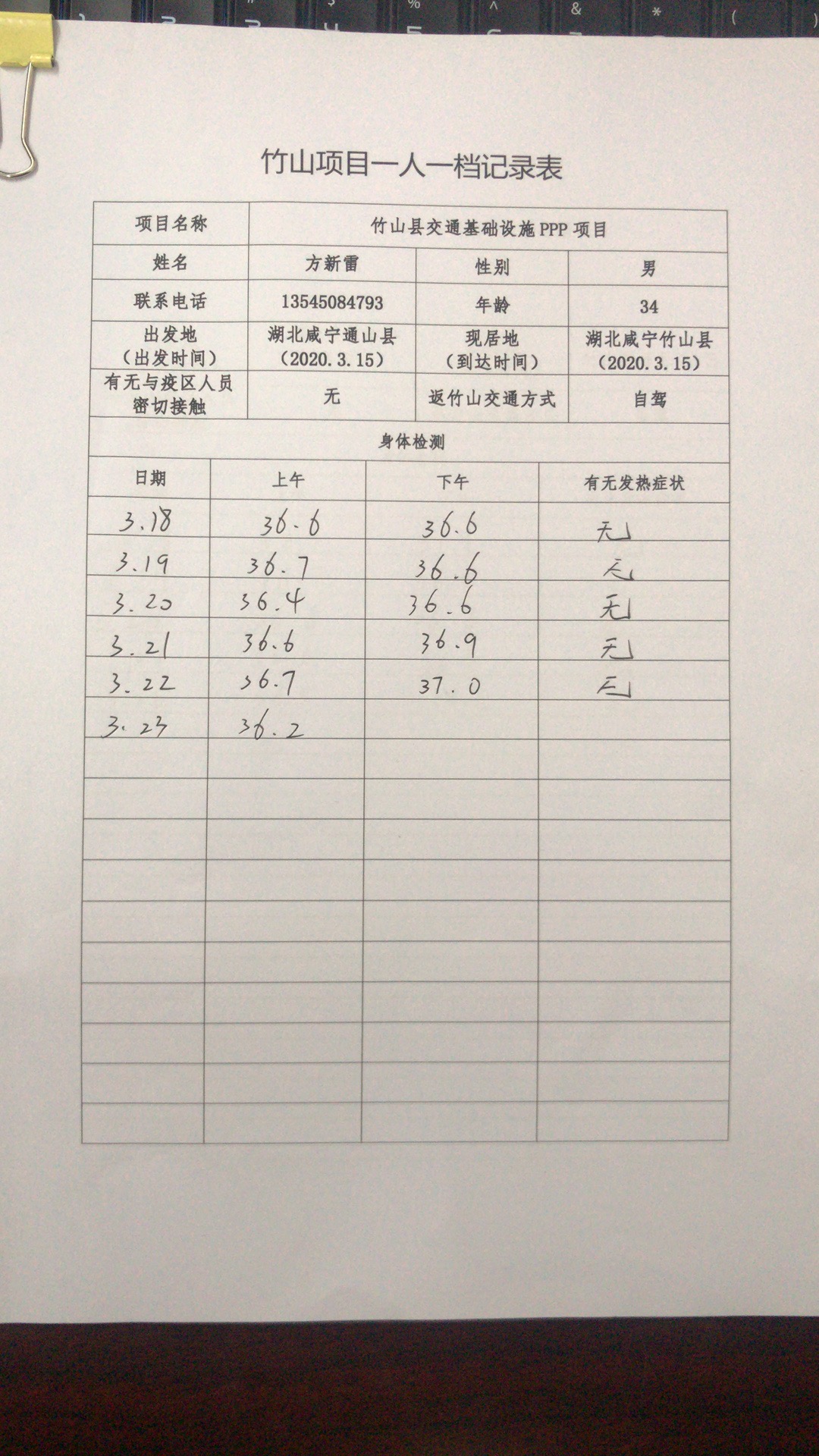

(圖/竹山項目個人防疫檔案記錄表)
(圖/竹山項目材料設備進場)
臨潁縣城區外環線道路建設項目作為路橋公司唯一一個省外項目,自2020年1月21日開始受疫情影響停工。3月份接當?shù)匾咔榉揽刂笓]部準予復工的文件后,項目部立即組織動員及復工手續報批工作,并于3月8日正式復工。目前,管理人員進場17人,工區管理人員進場10人,作業人員進場70人,合計85人。同時,現場1#箱梁預制場已啟動箱梁預制,2#預制場場地硬化施工、跨京廣鐵路引橋下部結構施工、南環路綠化種植施工、北環路站石恢復施工等皆已完成,綜合生產能力已恢復到正常施工水平的80%。

(圖/臨潁項目現場體溫檢測)
目前,武漢雖仍處于高風險地區,離漢離鄂通道暫未全面放開,路橋公司必將堅定必勝信心,持續發揚“五個特別”精神,以決戰狀態繼續保持和發揮防疫阻擊戰中凝聚起來的優勢力量,穩步推進,銳意進取,全面奪取實現2020年各項工作目標戰役的勝利。
